Wie die Fertigstellung in % berechnet wird
Der Fertigstellungsgrad (Fortschritt) in EMDESK gibt an, wie weit eine Aktivität (Aufgabe, Arbeitspaket, Teilprojekt), das gesamte Projekt oder der gesamte Arbeitsbereich auf der Grundlage des zuletzt gemeldeten Status fortgeschritten ist. Er wird automatisch von unten nach oben ausgehend von der untersten Ebene (z. B. Aufgaben) ermittelt und auf jeder übergeordneten Ebene (Arbeitspaket) aktualisiert. Die Fertigstellungswerte werden immer aus der letzten Statusaktualisierung abgerufen.
- Was ist der Fertigstellungsgrad in %?
- Wie wird der Fertigstellungsgrad eingegeben?
- Berechnungslogik
- Logik der Statusaktualisierung
- Was die Farbe des Fertigstellungsbalkens bedeutet
- Tipps für bewährte Verfahren
Was ist der Fertigstellungsgrad in %?
Der Fertigstellungsgrad gibt an, wie viel einer Aktivität zu einem bestimmten Zeitpunkt erledigt ist. Er wird manuell als Teil eines Statusberichts auf der Ebene einzelner Aufgaben oder höherer Ebenen (Arbeitspakete oder gesamtes Projekt) eingegeben. Nach der Eingabe berechnet EMDESK automatisch den Fertigstellungsgrad auf höheren Ebenen.
Wie wird der Fertigstellungsgrad eingegeben?
Der Fertigstellungsgrad wird als Teil eines Statusberichts eingegeben. Sie können den Fertigstellungsgrad melden:
- Auf der untersten Ebene (z. B. Aufgaben)
- Auf höheren Ebenen (Arbeitspakete, Projekt) – entweder manuell oder als berechnetes Ergebnis
Es zählt nur der neueste Statusbericht. Ältere Statusberichte werden ignoriert.
Berechnungslogik
-
Direkte Fertigstellung für einzelne Elemente (keine untergeordneten Elemente)
Wenn für eine Aufgabe oder Aktivität eine Fertigstellung von 50 % gemeldet wurde, wird sie einfach als 50 % angezeigt. Es erfolgt keine weitere Berechnung, wenn keine untergeordneten Elemente vorhanden sind.
-
Einfacher Durchschnitt für die übergeordnete Ebene (ohne geplanten Aufwand)
Wenn mehrere untergeordnete Elemente einen Fertigstellungsgrad in Prozent und keinen geplanten Aufwand zugewiesen haben, berechnet das System den Fertigstellungsgrad des übergeordneten Elements anhand des arithmetischen Durchschnitts.
Beispiel:
- Aufgabe A: 25 %
- Aufgabe B: 50 %
Fertigstellung des Arbeitspakets = (25 + 50) / 2 = 37,5 %

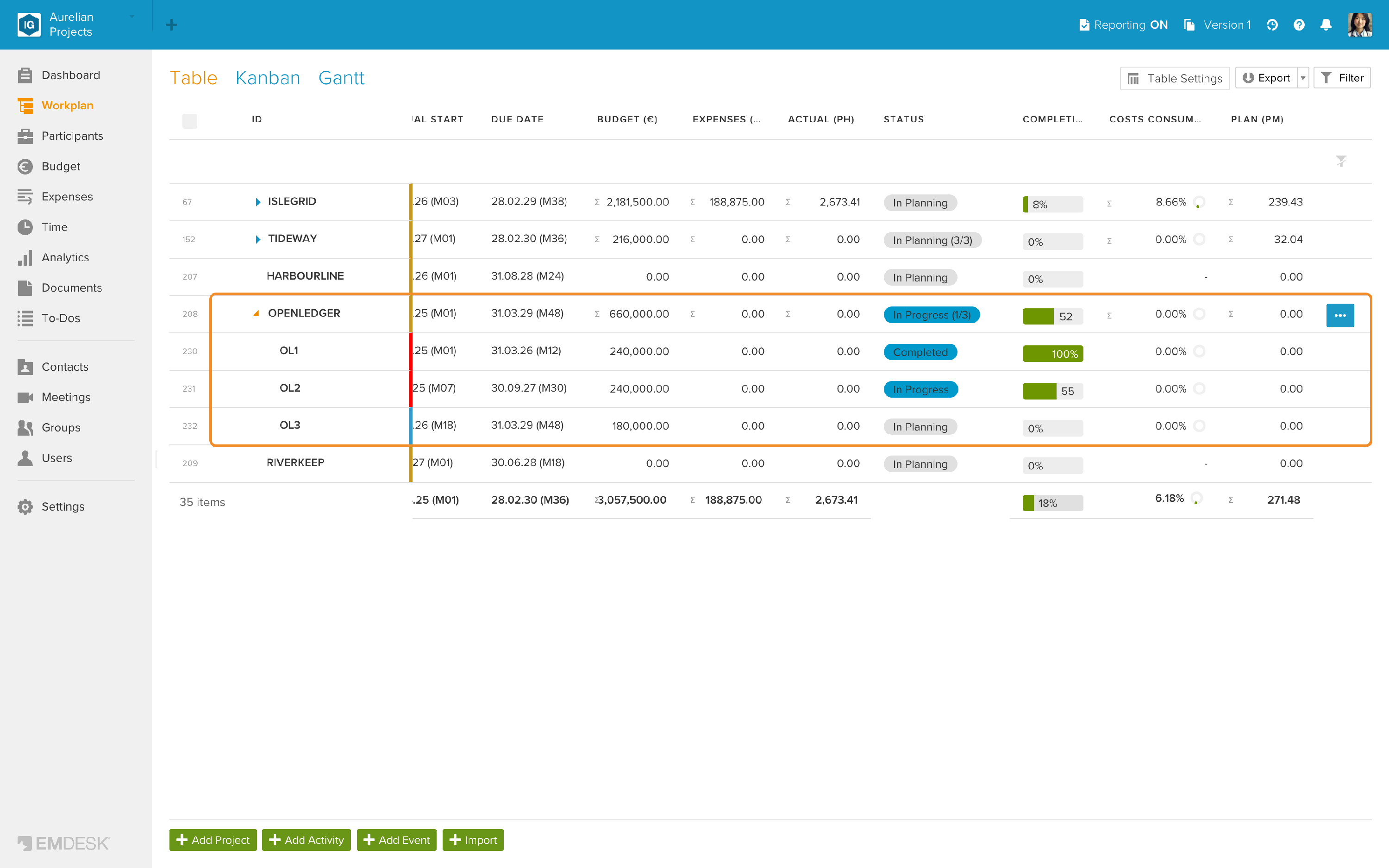

Beispiel aus dem Arbeitsplan (Tabellenansicht, Spalte „Plan (PM)“ über die „Tabellen-Optionen“ hinzugefügt): Die Sub-Aktivitäten von OPENLEDGER haben keinen geplanten Aufwand (Plan (PM) 0.00), daher ist ihr Fortschritt der einfache Durchschnitt (100 + 55 + 0) / 3 ≈ 52 %. Auch der Status In Progress (1/3) ist berechnet.

-
Aufwandsgewichtete Berechnung (wenn ein geplanter Aufwand vorhanden ist)
Wenn ein geplanter Aufwand zugewiesen ist (geplante Personenmonate, PM), wird die Fertigstellung nach Aufwand gewichtet, um das tatsächliche Arbeitsvolumen besser widerzuspiegeln.
Formula: Completion = Σ(child completion × child effort) / Σ(effort)
Beispiel:
- Aufgabe A: 25 % mit 5 PM
- Aufgabe B: 50 % mit 10 PM
Fertigstellung des Arbeitspakets = (25×5 + 50×10) / 15 = 41,7 %
Nur Elemente mit geplantem Aufwand werden gewichtet. Sobald mindestens ein Element auf derselben Ebene geplanten Aufwand hat, haben Elemente ohne geplanten Aufwand praktisch keinen Einfluss auf das Ergebnis.
Beispiel (gemischter Aufwand und kein Aufwand): • Aufgabe A: 50 % mit 10 geplanten PM
- Aufgabe B: 25 % ohne geplanten Aufwand
- Aufgabe C: 75 % mit 5 geplanten PM
Gewichtete Aufgaben:
(50 % × 10) + (75 % × 5) = 500 + 375 = 875
Gesamter gewichteter Aufwand = 15
Gewichtetes Ergebnis = 875 / 15 = 58,3 %
Aufgabe B hat keinen geplanten Aufwand, daher hat ihre Fertigstellung (25 %) praktisch keinen Einfluss auf das Ergebnis.
-
Berechnung über mehrere übergeordnete Ebenen hinweg
Die gleiche Logik gilt rekursiv für jede Ebene, zum Beispiel:
Unteraufgabe → Aufgabe → Arbeitspaket → Projekt
Aufgabe → Arbeitspaket → Teilprojekt → Projekt
Die Fertigstellung wird immer automatisch anhand gewichteter oder einfacher Durchschnittswerte berechnet, je nach Verfügbarkeit des Aufwands.
Logik der Statusaktualisierung
- Immer das Datum der letzten Statusaktualisierung
- Bei der Anzeige historischer Zeiträume wird der aktuellste Bericht aus diesem bestimmten Zeitraum angezeigt.
- Ältere oder überschriebene Berichte haben keine Auswirkungen.
Manuelle Überschreibung
Sie können den Fertigstellungsgrad auf jeder übergeordneten Ebene manuell festlegen:
- Dieser ersetzt den vom System berechneten Wert auf dieser Ebene.
- Er wird automatisch nach oben auf höhere Ebenen übertragen.
- Er bleibt bestehen, bis ein neuerer Statusbericht für diese Ebene oder deren untergeordnete Ebenen gemeldet wird.
- Er hat keine Auswirkungen auf einzelne untergeordnete Elemente.

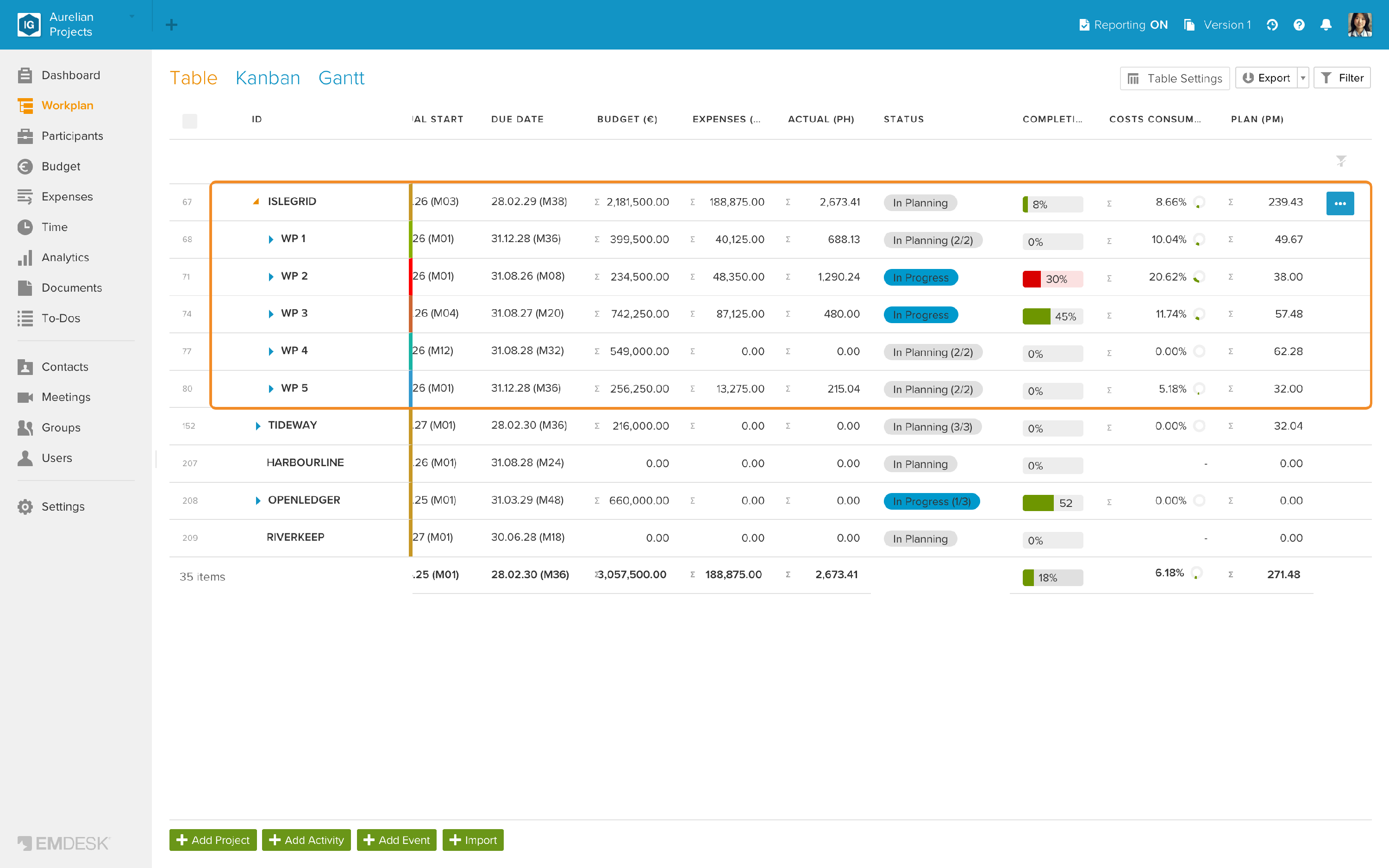

Beispiel: ISLEGRID hat ein eigenes Statusupdate vom 29.09.26 mit 8 %. Da es neuer ist als die Updates seiner Arbeitspakete, zeigt der Arbeitsplan 8 %. Aus den Arbeitspaketen berechnet, gewichtet nach ihrem Plan (PM), wären es (30 × 38 + 45 × 57,48) / 239,43 ≈ 16 %. Der Status hat keine Zählung wie (2/5), weil er berichtet und nicht berechnet wurde.

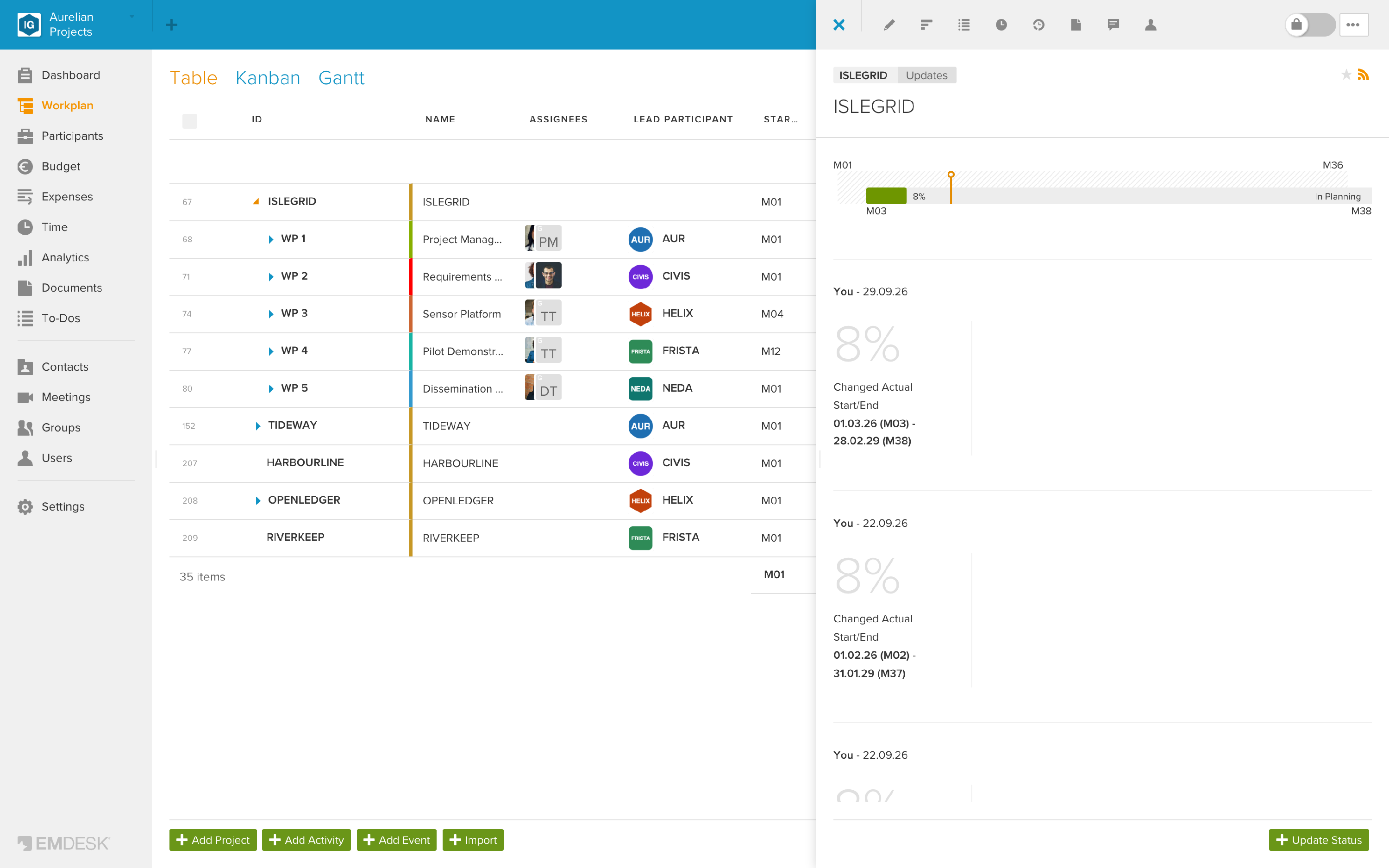

Der Tab „Updates“ des Elements zeigt die berichteten Updates:

Was die Farbe des Fertigstellungsbalkens bedeutet
Der Fertigstellungsbalken (zum Beispiel in der Sidebar und im Arbeitsplan) wird nach der Frist eingefärbt, nicht nach dem Prozentwert:
- Grün: im Plan. Das Enddatum liegt mehr als 30 Tage in der Zukunft, oder der aktuelle Status ist in Ihrem Status-Workflow mit „Dieser Status muss erreicht werden“ gekennzeichnet.
- Orange: bald fällig. Das Enddatum ist heute oder innerhalb der nächsten 30 Tage.
- Rot: überfällig. Das Enddatum ist überschritten.
Verwendet wird das IST-Enddatum, sobald Fortschritt gemeldet wurde, sonst das geplante Enddatum. Ein Balken kann daher bei 90 % rot oder bei 10 % grün sein.
In diesem Beispiel ist WP 2 rot (sein Enddatum ist bei 30 % überschritten), WP 3 (45 %) und D 1.1 (Completed) sind grün:

Tipps für bewährte Verfahren
- Geben Sie den Fertigstellungsgrad auf den untersten Ebenen ein, um eine möglichst genaue Zusammenfassung zu erhalten.
- Planen Sie den geplanten Aufwand für Aktivitäten nach Möglichkeit, um die Realitätsnähe zu verbessern.
- Verwenden Sie manuelle Übersteuerungen nur, wenn dies strategisch oder ausnahmsweise erforderlich ist.
- Aktualisieren Sie den Status regelmäßig, damit die Berichte den tatsächlichen Fortschritt widerspiegeln.
- Halten Sie die Berichtsdaten konsistent, um zuverlässige Vergleiche zu ermöglichen.
Zusammenfassung
| Situation | Wie wird es berechnet? |
|---|---|
| Einzelne Aufgabe oder Aktivität | Zeigt den direkt im letzten Statusbericht eingegebenen Fertigstellungsgrad in Prozent an |
| Mehrere Kinder, kein geplanter Aufwand | Durchschnitt aller Fertigstellungsprozentsätze der Unteraufgaben |
| Kinder mit geplantem Aufwand | Aufwandsgewichteter Durchschnitt basierend auf geplanten Personenmonaten (PM) |
| Gemischter Aufwand und kein Aufwand | Nur Kinder mit geplantem Aufwand zählen |
| Manuelle Überschreibung | Ersetzt den berechneten Wert auf dieser Ebene und wird nach oben weitergegeben |
| Berichtsansicht | Zeigt immer den aktuellen Statusbericht innerhalb des Berichtszeitraums an |
| Farbe des Fertigstellungsbalkens | Fristsignal: grün im Plan, orange innerhalb von 30 Tagen fällig, rot überfällig |
